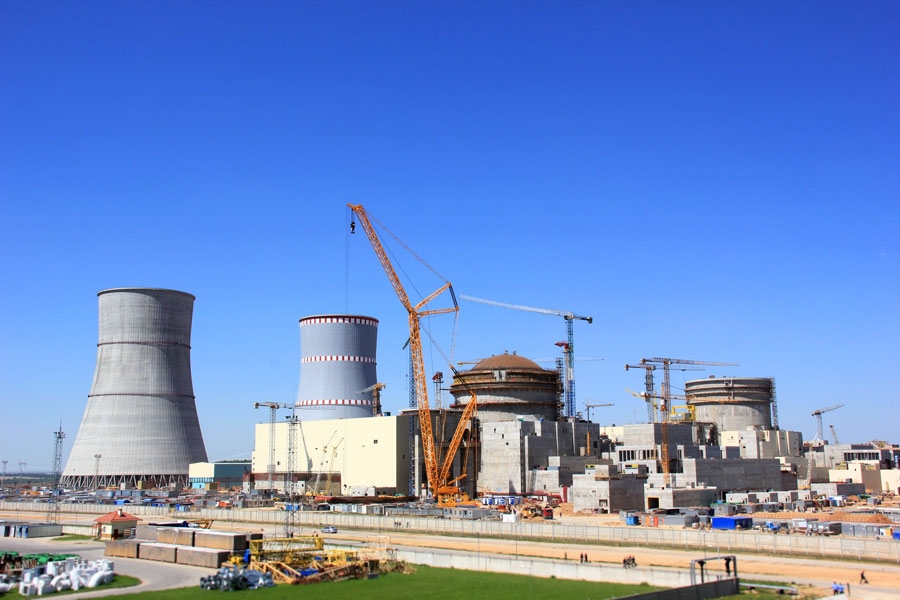

Зварка ГЦТ праведзена за 70 сутак, на працягу якіх спецыялістамі заварана усе стыкі і праведзены работы па антыкаразійнай апрацоўцы.
Як адзначыў старшы віцэ-прэзідэнт па кіраванні расійскімі праектамі АТ ВК "АСЭ" Сяргей Алонцаў, выкананне гэтай вельмі складанай аперацыі ў кароткія тэрміны стала магчымым дзякуючы граматнай арганізацыі работ у адпаведнасці з праектам вытворчай сістэмы "Расатам" і пакрокавага кантролю ўсіх выконваемых аперацый. Зварцы ГЦТ надаецца асаблівая ўвага, так як ад даты завяршэння гэтага працэсу будуецца ўвесь графік гідравыпрабаванні рэактарнай устаноўкі энергаблока.
